作者:中長康達 發布時間: 2020-09-25前言:8月22日下午,廣鐵一中教育集團旗下鐵英中學正式落成并啟用,廣州市政協主席劉悅倫,省教育廳副廳長王創,廣州開發區黨工委副書記冼銀崧,省教研院院長傅湘龍,市教育局副局長陳敏生等領導到場祝賀,廣州電視臺、廣州日報、羊城晚報、金羊網、騰訊網等各大媒體紛紛跟蹤報道,成為了黃埔區教育界一大盛事。
眾多領導出席鐵英中學落成啟用儀式
2019年12月,鐵英中學簽約建設,預計2020年9月1日開學,突如其來的疫情讓施工一度按下暫停鍵,學校能夠如期啟用,離不開各方建設單位的日夜兼程、全力以赴,中長康達作為鐵英中學信息化建設的主力軍,出色完成了工程項目。
疫情爆發之后,公司以保障學子學業為出發點,第一時間組織工程部調研客戶需求,充分了解疫情對項目的影響后,迅速啟動應急預案,重新制定施工計劃,要求項目組和施工隊在做好個人衛生防護的前提下,開足馬力,搶抓進度。而項目組和施工隊嚴格按照公司要求,用自己的汗水、智慧與時間賽跑,連續奮戰 120天,以專業的服務為客戶提交一份值得信賴的答卷。
一、深化設計,施工事半功倍
5月初,鐵英中學項目經理龐天銘拿到總包商提供的設計圖紙,由于鐵英中學是新建項目,根據以往經驗,設計圖紙會存在漏項、缺項、尺寸不準等問題,若直接按照圖紙建設,后期返工的可能性很大,這將嚴重影響施工進度。為此,龐天銘帶領項目工程師李嘉亮深入工地現場,實地勘查,做好深化設計。
眾志成城的工程部團隊,左六為項目經理龐天銘,右一為項目工程師李嘉亮
當時的廣州,室外溫度已達到30多度,工地上干燥的空氣中彌漫著黃沙的味道,龐天銘和李嘉亮戴著安全帽,穿著施工服,在操場、報告廳、教室來回穿梭,有時候為確定一個數值,往往需要在烈日下工作好幾個小時,汗水如小河般流淌也顧不上擦拭。

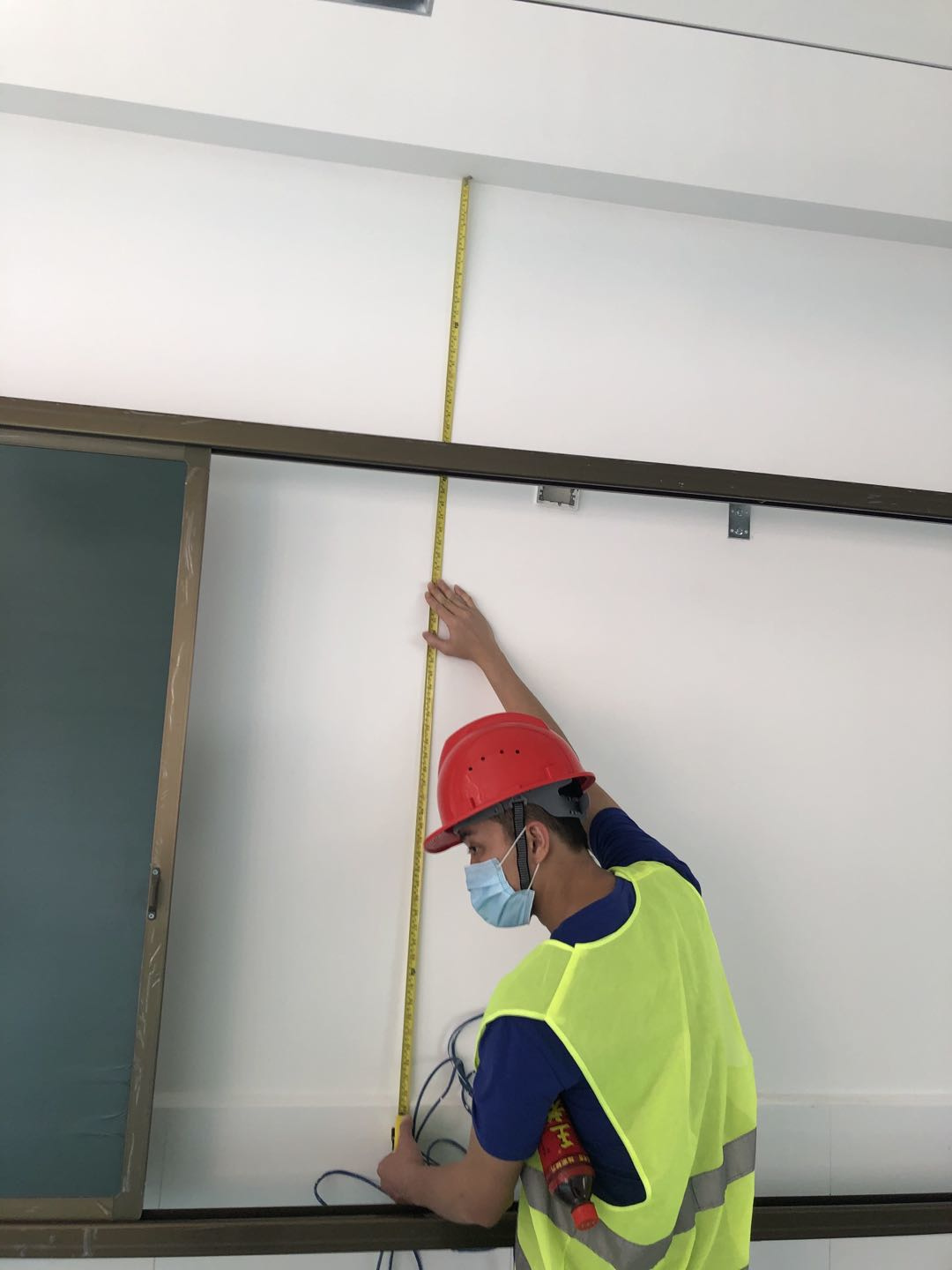

項目工程師李嘉亮測量黑板尺寸
功夫不負有心人,龐天銘和李嘉亮的努力付出,換回來一份詳細的深化設計方案,大到設備排列、方位布局,小到走線路徑、設備尺寸,均一一呈現在內。對此,施工隊隊員劉圣階贊不絕口:“多虧這份深化設計方案,讓我們施工幾乎沒出現返工作業,真正起到了事半功倍的作用。”
二、高效溝通,降低交叉施工影響
鐵英中學建設過程中,涉及到土建、室外總包工程、布線、裝飾裝修工程等多個項目同時施工,前期經常會遇到相互交叉施工導致進度遲緩的情況,甚至會出現施工隊各不相讓的情形。對此,龐天銘建議總承包商建立“進度溝通群”,各建設單位每日將自己的施工進度定時在群里匯報,讓大家對項目進程一目了然,加強各方溝通,即便出現偏差也可以提前啟動應急計劃。

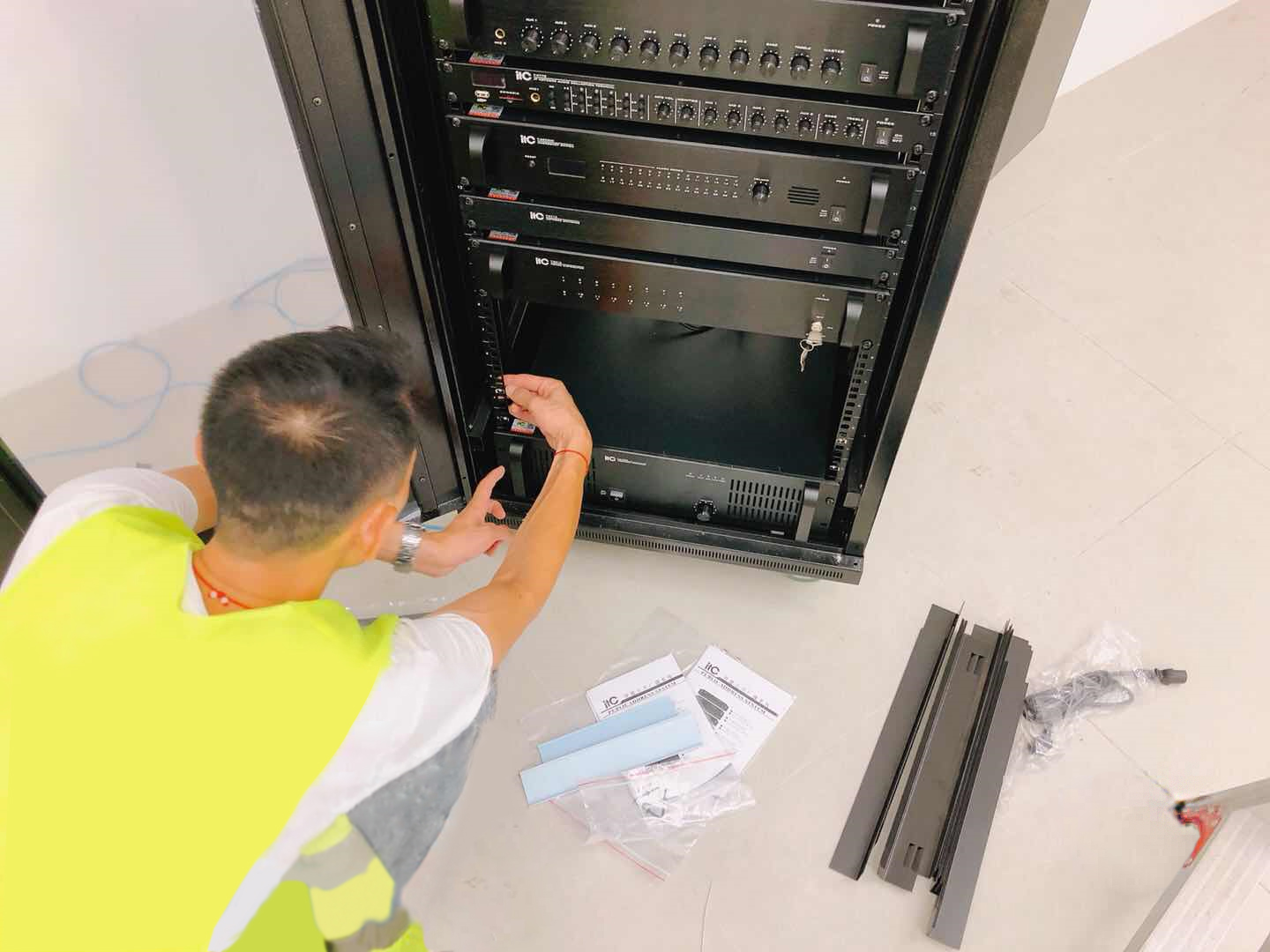

項目經理龐天銘檢查、組裝機柜
在籌備安裝內嵌一體機黑板的時候,龐天銘根據各方每日進度匯報,推算出裝修方可以按時完成墻體粉刷,但是,布線方施工將會延遲,假如直接安裝一體機,將會擋住面板,后期線路出現問題就需要拆開一體機,重新布線,這就導致重復施工。為避免這個情況出現,龐天銘和李嘉亮討論后,決定將安裝工作拆分為兩步,先安裝黑板,后裝一體機,同時密切關注布線方進度。在布線完成的第二天,25臺一體機立馬啟動安裝,前后工作無縫銜接,最大程度降低了降低交叉施工帶來的影響。
三、加班加點 確保客戶使用
按照進度表,項目組需在7月12日之前完成報告廳的控制室、LED顯示屏、舞臺燈光、音響系統等建設,以保證學校招生活動開展。以往,一個常規報告廳的信息化建設,至少需要4個人,1個星期的時間,然而,由于土建方和裝修方的延期,只留給項目組3天時間。
“之前看著每日施工的進度匯報,我就預感我們施工時間不可能有1個星期。”龐天銘說。對此,他提前半個月就向公司申請增加了1倍施工人員,隨時支援。同時,他將施工內容按3天時間細化,以進度表的方式落實到每一位施工隊員。
早上7點,項目組和施工隊員準時到校,簡單吃點早餐便直奔報告廳。不到一會,偌大的報告廳就熱鬧起來,釘錘聲、電焊聲、切割聲、腳步聲此起彼伏,綿綿不絕。回想那3天,李嘉亮感慨道:“大家像上緊發條似的,馬不停蹄地與時間賽跑,雖然每天工作到凌晨2點,還總感覺時間不夠用。”
報告廳如期交付,確保招生活動開展
師生在報告廳上表演節目
在全體項目組和施工隊的連日奮戰下,一個嶄新的報告廳如變戲法般出現在師生面前,流暢的大屏切換、協調的舞臺燈光、逼真的音響效果為招生活動及后續的開學慶典增光添彩,贏得了客戶一致認可。
疫情期間,中長康達堅持以客戶為中心,始終與項目組、施工隊、客戶上下一心,群策群力,與疫情搶時間、拼速度,搶抓施工進度,保證鐵英中學如期開學,用實際行動為黃埔區教育事業發展貢獻力量。
